Brukarze kontrolują i zagęszczają podbudowę pod podjazd z kostki brukowej

Technologia · fundament nawierzchni

Jak wykonać prawidłową podbudowę pod kostkę brukową?

Trwałość podjazdu zaczyna się pod powierzchnią. Wyjaśniamy, jak dobrać warstwy, kruszywo i sposób zagęszczania do gruntu, wody oraz rzeczywistego obciążenia.

Prawidłowa podbudowa pod kostkę brukową tworzy stabilny, równy i odporny na wodę fundament całej nawierzchni. To ona rozkłada obciążenia samochodów, ogranicza nierównomierne osiadanie i utrzymuje zaprojektowane spadki. Kostka jest warstwą użytkową i dekoracyjną — nie skoryguje słabego gruntu ani luźnego kruszywa ukrytego niżej.

Najkrótsza odpowiedź

Dobra podbudowa nie jest jedną warstwą „tłucznia”. Powstaje po rozpoznaniu gruntu i obciążeń, z właściwie dobranego kruszywa układanego partiami, profilowanego ze spadkiem oraz zagęszczanego do stabilności. Jej grubość i budowa muszą wynikać z warunków konkretnej inwestycji.

Fundament całego układu

Co naprawdę robi podbudowa pod kostką?

Koło samochodu przekazuje nacisk na niewielką powierzchnię kostki. Zadaniem konstrukcji niżej jest stopniowe rozłożenie tego obciążenia na większy obszar gruntu. Jeżeli warstwa jest nośna i jednorodna, elementy pracują razem. Jeżeli pod jednym fragmentem pozostanie luźny nasyp, mokra glina albo źle zasypany wykop, właśnie tam powstanie koleina lub zapadnięcie.

Podbudowa utrzymuje również geometrię nawierzchni. Spadek widoczny na gotowej kostce powinien być przygotowany już na podłożu i konsekwentnie powtórzony w kolejnych warstwach. Dzięki temu podsypka ma równą grubość, a woda nie gromadzi się w lokalnych nieckach.

Nośność i równomierność

Warstwy rozkładają obciążenie i ograniczają miejscowe ugięcia pod kołami oraz przy krawędziach.

Woda i odporność na mróz

Odpowiedni materiał oraz spadki ograniczają zatrzymywanie wody w konstrukcji i osłabianie podłoża.

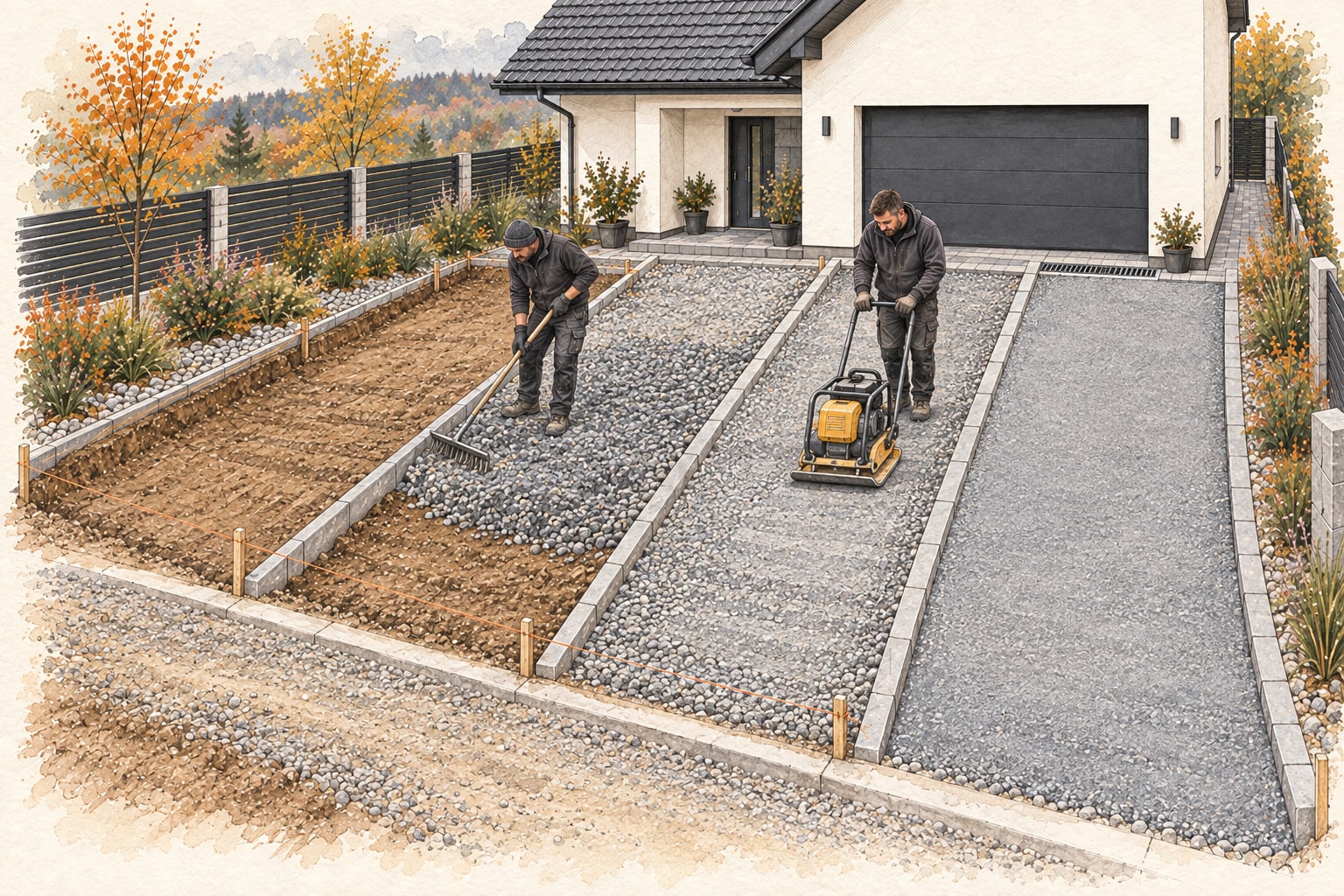

Rysunkowa sekwencja etapów wykonania podbudowy od gruntu do zagęszczonej warstwy
Rysunek poglądowy Podbudowa powstaje etapami: przygotowanie i profilowanie gruntu, rozłożenie pierwszej warstwy kruszywa, zagęszczanie kolejnych partii oraz końcowa kontrola płaszczyzny.

Zanim przyjedzie kruszywo

Podbudowę dobiera się do miejsca, a nie do jednego przepisu

Ten sam materiał nie może być automatycznie zastosowany pod każdą nawierzchnią. Najpierw ustala się, czy powstaje alejka piesza, taras, podjazd dla samochodów osobowych czy plac, na który będą wjeżdżały auta dostawcze. Liczy się częstotliwość ruchu, miejsca skręcania kół, możliwość postoju cięższego pojazdu oraz szerokość i podparcie krawędzi.

Drugim wejściem są warunki gruntowo-wodne. Grunt piaszczysty zachowuje się inaczej niż plastyczna glina, namuł albo niekontrolowany nasyp. Trzeba usunąć humus i warstwy organiczne, sprawdzić miejsca dawnych wykopów oraz ustalić, gdzie po deszczu płynie i zatrzymuje się woda. Szczegóły pierwszego etapu opisujemy w poradniku jak przygotować teren pod kostkę brukową.

  • przeznaczenie i przewidywane obciążenie nawierzchni
  • rodzaj, jednorodność i nośność gruntu rodzimego
  • poziom wody oraz sposób odprowadzenia opadów
  • rzędne garażu, bramy, chodnika i terenu zielonego
  • przebieg instalacji i wcześniej zasypanych wykopów
  • dostępny sprzęt oraz możliwość zagęszczania przy krawędziach

Zakresy z poradników są orientacyjne. W materiałach producentów spotyka się podbudowy od kilkunastu do około 40–45 cm. Nie jest to gotowy wymiar dla każdej działki. Konstrukcję ustala się po zebraniu informacji o gruncie, wodzie, obciążeniu i całkowitej wysokości dostępnej pomiędzy podłożem a gotową nawierzchnią.

Przekrój konstrukcji

Warstwy od gruntu rodzimego do kostki brukowej

Na przygotowanym i wyprofilowanym gruncie układa się konstrukcję dobraną do projektu. Jej dolna część zwykle wykorzystuje kruszywo o grubszym szkielecie, które buduje nośność. Wyżej znajduje się warstwa pozwalająca dokładniej wyrównać płaszczyznę. Dopiero na stabilnej podbudowie wykonuje się cienką warstwę podsypki i układa elementy nawierzchniowe.

Geowłóknina nie jest obowiązkowym składnikiem każdego przekroju. Stosuje się ją wtedy, gdy potrzebna jest separacja kruszywa od słabego lub podatnego gruntu. Nie może być traktowana jako zamiennik nośnej warstwy, drenażu czy usunięcia materiału organicznego.

  1. Grunt rodzimy
    oczyszczony, wyprofilowany i stabilny; bez humusu, korzeni oraz luźnych kieszeni.
  2. Warstwa separacyjna
    stosowana tylko wtedy, gdy wynika z funkcji konstrukcji i warunków gruntu.
  3. Dolna warstwa nośna
    kruszywo rozłożone równomiernie i zagęszczone w grubości odpowiedniej dla sprzętu.
  4. Górna warstwa profilująca
    drobniej uziarniona mieszanka pozwalająca uzyskać wymagane rzędne i równą powierzchnię.
  5. Podsypka i kostka
    cienka warstwa montażowa oraz elementy dobrane do przewidywanego użytkowania.
Realistyczny przekrój warstw gruntu, geowłókniny, kruszywa, podsypki i betonowej kostki brukowej
Przekrój poglądowy Widoczne proporcje pokazują zasadę pracy układu, nie projekt konkretnej działki. Grubości, frakcje i zastosowanie geowłókniny trzeba dobrać do obciążenia oraz warunków gruntowo-wodnych.

Materiał konstrukcyjny

Jakie kruszywo nadaje się na podbudowę?

Stabilność daje mieszanka o kontrolowanym uziarnieniu: większe ziarna tworzą szkielet, a mniejsze wypełniają przestrzenie pomiędzy nimi. Po właściwym zagęszczeniu powstaje zwarta warstwa, która nie przesuwa się swobodnie pod naciskiem. W praktyce często stosuje się kruszywa łamane, ale konkretna frakcja powinna być zgodna z projektem, wymaganiami produktu i przeznaczeniem nawierzchni.

Materiał musi być czysty, mrozoodporny i wolny od ziemi, humusu oraz przypadkowych odpadów. Kruszywo zabrudzone drobnym gruntem może tracić przepuszczalność i zachowywać się inaczej po zawilgoceniu. Nie warto też zastępować zaprojektowanej mieszanki tym, co akurat pozostało na budowie — pozorna oszczędność zostaje ukryta pod kostką, ale ryzyko pozostaje na lata.

Kontrolowane uziarnienie

Materiał powinien tworzyć stabilny szkielet po zagęszczeniu i odpowiadać funkcji konkretnej warstwy.

Bez przypadkowych domieszek

Ziemia, humus, miękkie odpady i niejednorodny gruz utrudniają uzyskanie przewidywalnej nośności.

Najważniejszy etap wykonawczy

Rozkładanie i zagęszczanie podbudowy warstwami

Kruszywa nie wysypuje się od razu do pełnej wysokości. Materiał rozkłada się równomierną warstwą, kontroluje jej poziom i wilgotność, a następnie prowadzi kolejne przejścia zagęszczarki. Dopiero po uzyskaniu stabilności układa się następną partię. Dopuszczalna grubość pojedynczej warstwy zależy od rodzaju kruszywa, masy oraz charakterystyki maszyny.

Za suchy materiał może nie układać się prawidłowo, a nadmiar wody osłabia podłoże i utrudnia pracę. Szczególnej uwagi wymagają naroża, strefy przy obrzeżach, studzienkach i ścianach oraz zasypane wykopy instalacyjne. Duża zagęszczarka nie zawsze dociera tam z tą samą energią, dlatego te miejsca trzeba zaplanować osobno.

01

Rozłożenie

Jednolita partia materiału bez lokalnych hałd i zanieczyszczeń z gruntu.

02

Profilowanie

Ustalenie rzędnych i ciągłego spadku przed uruchomieniem zagęszczarki.

03

Wilgotność

Warunki materiału pozwalające ziarnom ułożyć się w zwarty szkielet.

04

Zagęszczenie

Równomierne, zachodzące na siebie przejścia oraz osobna kontrola stref brzegowych.

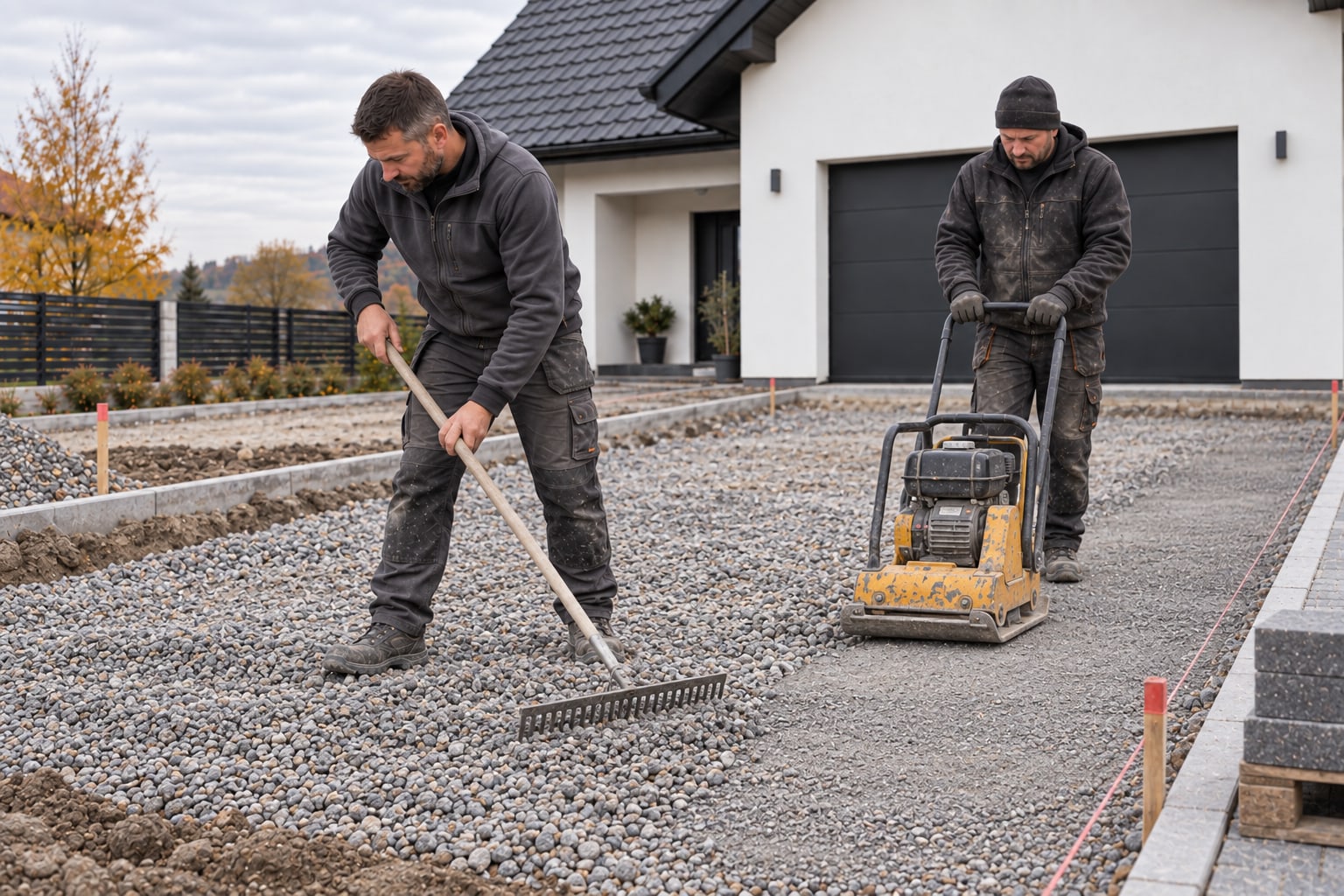

Dwóch brukarzy rozkłada kruszywo i zagęszcza kolejną warstwę podbudowy pod podjazd
Zdjęcie ilustracyjne Luźne kruszywo jest najpierw równomiernie rozkładane, a następnie zagęszczane pasami. Następna warstwa może powstać dopiero po kontroli poprzedniej.

Geometria nawierzchni

Spadki, poziomy i stabilne krawędzie

Podbudowa powinna odtwarzać docelowy kierunek odpływu. Jeżeli na tym etapie pozostanie zagłębienie albo załamanie, cienka podsypka nie powinna służyć do jego maskowania. Rzędne kontroluje się względem garażu, bramy, wejścia, studzienek i miejsca odbioru wody, a nie względem jednego przypadkowego punktu.

Konstrukcja musi być zamknięta stabilnymi krawędziami dobranymi do obciążenia. Obrzeże alejki pieszej pracuje inaczej niż krawężnik w strefie skręcania samochodu. Ważne jest jego podparcie, opór boczny oraz ciągłość na łukach i zakończeniach. Więcej o objawach nieskutecznego zamknięcia opisujemy w artykule o najczęstszych błędach przy układaniu kostki brukowej.

Spadek musi prowadzić wodę do realnego odbiornika. Samo nachylenie powierzchni nie wystarczy, jeśli kończy się przy ścianie, bramie, na sąsiedniej działce lub w zamkniętej niecce. Plan podbudowy trzeba powiązać z rozwiązaniem odwodnienia nawierzchni.

Przed wykonaniem podsypki

Jak kontrolować gotową podbudowę?

Odbiór podbudowy powinien nastąpić zanim zniknie pod podsypką i kostką. Sprawdza się geometrię długą łatą lub pomiarem niwelacyjnym, zgodność wysokości z projektem, grubość warstw w kontrolowanych punktach, stabilność krawędzi oraz zachowanie powierzchni pod obciążeniem. Luźne ziarna na wierzchu nie zawsze oznaczają błąd, ale koleina, ruch materiału lub „pompowanie” pod stopą wymagają wyjaśnienia.

W miejscach o większych obciążeniach, niepewnym podłożu albo formalnych wymaganiach stosuje się badania terenowe dobrane przez projektanta lub osobę odpowiedzialną za konstrukcję. Dokumentacja zdjęciowa kolejnych warstw ułatwia późniejszą ocenę, zwłaszcza przy instalacjach, studzienkach i zmianach materiału.

  • ciągłość spadku i brak lokalnych niecek
  • właściwe wysokości przy progach, bramie i odpływach
  • równa grubość oraz jednorodność wykonanych warstw
  • brak kolein, pompowania i ruchu materiału pod obciążeniem
  • zagęszczenie naroży, stref brzegowych i dawnych wykopów
  • stabilne obrzeża oraz czysta powierzchnia przed podsypką

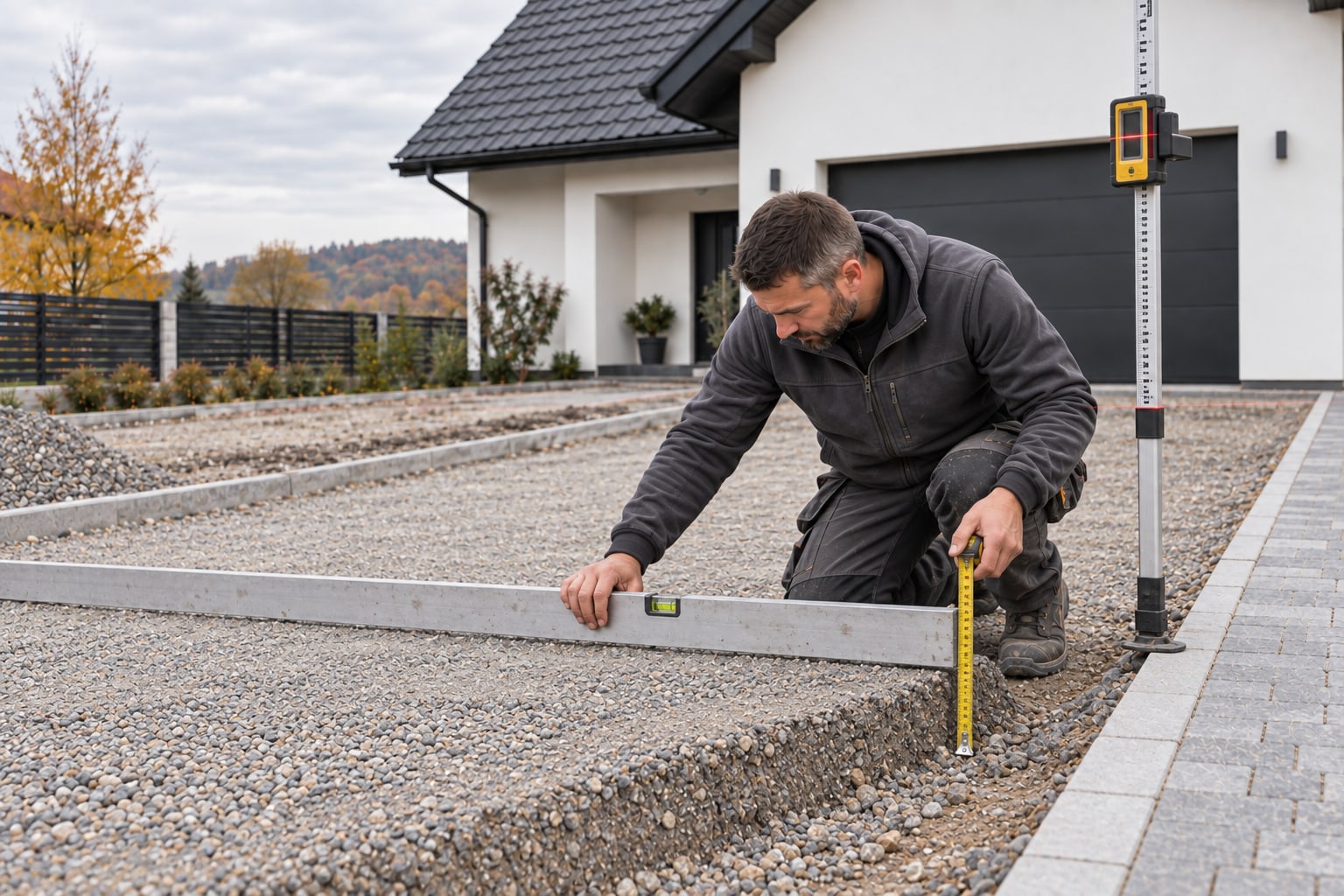

Brukarz sprawdza łatą, niwelatorem i miarą poziom oraz grubość wykonanej podbudowy
Zdjęcie ilustracyjne Kontrola obejmuje płaszczyznę, rzędne, spadek i rzeczywistą grubość konstrukcji. Pomiar wykonuje się przed przykryciem warstwy podsypką.

Na co uważać

Najczęstsze błędy przy wykonywaniu podbudowy

01

Jedna gruba warstwa

Wierzch wygląda na twardy, lecz energia zagęszczarki nie stabilizuje materiału na pełnej głębokości.

02

Humus pozostawiony niżej

Materiał organiczny zmienia objętość, zatrzymuje wodę i nie tworzy nośnego podłoża.

03

Przypadkowe kruszywo

Zanieczyszczony albo źle uziarniony materiał nie daje przewidywalnej stabilności po zagęszczeniu.

04

Spadek robiony podsypką

Nadmiernie zróżnicowana warstwa montażowa może osiadać i deformować gotową nawierzchnię.

05

Słabe strefy przy krawędziach

Brak odpowiedniego sprzętu lub podparcia otwiera obrzeża i pozwala rozsuwać się skrajnym rzędom.

06

Brak planu dla wody

Nawet nośne kruszywo traci swoje zalety, gdy konstrukcja stoi w wodzie albo odpływ kończy się w niecce.

Najczęstsze problemy

Pytania o podbudowę pod kostkę brukową

Pytania wynikają z problemów powtarzających się w instrukcjach wykonawczych, zapytaniach inwestorów i diagnozach zapadniętych nawierzchni. Odpowiedzi opisują zasadę, ale nie zastępują oceny konkretnej działki.

Jaką grubość powinna mieć podbudowa pod kostkę brukową?

Nie istnieje jedna bezpieczna grubość dla każdej działki. Producenci pokazują orientacyjnie konstrukcje rzędu kilkunastu do około 40–45 cm, ale rzeczywisty układ zależy od nośności gruntu, wody, strefy przemarzania i obciążenia. Lekka alejka na stabilnym podłożu oraz podjazd z ruchem samochodów wymagają innego rozwiązania. Grubość należy ustalić dla całego układu warstw, a nie kopiować z pojedynczego schematu.

Jakie kruszywo stosuje się na podbudowę pod kostkę?

Najczęściej stosuje się dobrze uziarnione kruszywo łamane, którego większe i mniejsze ziarna po zagęszczeniu tworzą stabilny szkielet. Konkretna frakcja i liczba warstw powinny wynikać z projektu oraz dostępnych materiałów o potwierdzonych parametrach. Przypadkowy gruz, materiał z ziemią albo jednakowe okrągłe kamienie nie dają przewidywalnej konstrukcji.

Czy podbudowę można wysypać jedną grubą warstwą?

Nie powinno się zakładać, że zagęszczarka ustabilizuje dowolnie grubą warstwę. Energia urządzenia działa skutecznie tylko do określonej głębokości, dlatego kruszywo rozkłada się partiami dopasowanymi do maszyny i materiału. Każdą warstwę profiluje się, reguluje jej wilgotność i zagęszcza przed dołożeniem następnej.

Czy geowłóknina jest obowiązkowa pod każdą kostką?

Nie. Geowłóknina może rozdzielać grunt od kruszywa i ograniczać mieszanie warstw, szczególnie przy słabym lub podatnym podłożu, lecz jej funkcję trzeba określić w projekcie. Nie zwiększa samodzielnie nośności, nie zastępuje wymiany humusu i nie naprawia złego odwodnienia.

Jak sprawdzić, czy podbudowa została dobrze zagęszczona?

Sam wygląd powierzchni ani próba butem nie są wiarygodnym potwierdzeniem. Wykonawca kontroluje grubość kolejnych warstw, przejścia zagęszczarki, wilgotność materiału, rzędne i brak ruchu pod obciążeniem. Gdy projekt lub warunki tego wymagają, nośność albo stopień zagęszczenia potwierdza się odpowiednim badaniem terenowym.

Dlaczego podbudowa osiada po zimie?

Mróz zwykle ujawnia słabe miejsce, ale nie zawsze jest jego jedyną przyczyną. Osiadanie może wynikać z pozostawionego humusu, luźnego wykopu po instalacji, zbyt grubej warstwy zagęszczanej jednorazowo, zamulenia kruszywa albo wody zatrzymanej w konstrukcji. Naprawę trzeba poprzedzić rozpoznaniem źródła problemu, inaczej nierówność może wrócić.

Czy nierówną podbudowę można poprawić grubszą podsypką?

Podsypka jest cienką warstwą wyrównującą bezpośrednio pod kostką, a nie materiałem do naprawiania głębokich różnic. Zmienna lub nadmierna grubość podsypki sprzyja nierównemu osiadaniu po końcowym zagęszczeniu. Poziomy i spadki należy uzyskać już na podbudowie, a podsypką skorygować jedynie niewielkie tolerancje.

Czy podbudowa może zostać na zimę bez kostki?

Może wymagać ponownej oceny przed kontynuacją prac. Opady, mróz, ruch pojazdów i nanoszony grunt mogą rozluźnić, zamulić lub zdeformować powierzchnię. Przed wykonaniem podsypki trzeba sprawdzić rzędne, spadki, czystość i stabilność, a w razie potrzeby przeprofilować oraz ponownie zagęścić warstwę.

Podsumowanie

Dobra podbudowa jest niewidoczna, ale pracuje każdego dnia

Trwałość nawierzchni wynika z całego układu: stabilnego gruntu, dopasowanej grubości, czystego kruszywa, zagęszczania kolejnych warstw, ciągłego spadku oraz mocnych krawędzi. Nie warto skracać etapów, których po ułożeniu kostki nie da się już skontrolować bez rozbiórki.
