Przygotowanie terenu pod kostkę brukową zaczyna się znacznie wcześniej niż w chwili rozsypywania kruszywa. Najpierw trzeba ustalić przeznaczenie nawierzchni, rozpoznać grunt, wyznaczyć docelowe wysokości i zaplanować odpływ wody. Dopiero na tej podstawie można określić głębokość korytowania, konstrukcję podbudowy oraz sposób zabezpieczenia krawędzi.
Teren trzeba wytyczyć, oczyścić z humusu i słabonośnych warstw, wykorytować do głębokości wynikającej z całej konstrukcji, wyprofilować ze spadkami i zagęścić — grubości warstw dobiera się do gruntu, obciążenia i warunków wodnych.
Etap 01
Od czego zacząć przygotowanie terenu pod kostkę brukową?
Pierwszym krokiem nie jest kopanie, lecz zebranie informacji. Inaczej przygotowuje się podłoże pod lekką alejkę ogrodową, inaczej pod taras, a jeszcze inaczej pod podjazd, po którym codziennie poruszają się samochody. Różnica dotyczy nie tylko grubości kostki, ale całej konstrukcji znajdującej się pod nią.
Przed rozpoczęciem robót trzeba ustalić:
- przeznaczenie i przewidywane obciążenie nawierzchni
- dokładny obrys oraz powierzchnię
- położenie bramy, garażu, schodów, drzwi i studzienek
- poziomy istniejących nawierzchni i progów
- kierunek odprowadzania wody
- przebieg instalacji podziemnych
- możliwość dojazdu koparki, wywozu ziemi i dostawy kruszywa
- rodzaj gruntu oraz warunki wodne
Warto od razu zdecydować, czy pod nawierzchnią będą prowadzone przepusty pod przewody, zasilanie bramy, oświetlenie ogrodu lub nawadnianie. Późniejsze rozbieranie gotowej kostki oznacza dodatkowy koszt i ryzyko widocznych różnic po ponownym ułożeniu. Jeśli planujesz budżet, zobacz również, od czego zależy koszt ułożenia kostki brukowej.
Przy większej inwestycji dobrze połączyć przygotowanie nawierzchni z pracami ziemnymi i niwelacją całego terenu. Pozwala to uporządkować poziomy działki, zamiast poprawiać pojedyncze fragmenty.
Etap 02
Jak ocenić grunt przed rozpoczęciem brukowania?
Grunt rodzimy jest fundamentem całej nawierzchni. Jeżeli jest nośny, jednorodny i prawidłowo zagęszczony, może stabilnie przenosić obciążenia. Jeżeli zawiera humus, namuły, luźne nasypy albo plastyczną glinę, sama gruba warstwa kruszywa nie zawsze rozwiąże problem.
Humus i warstwy organiczne
Ziemia urodzajna zawiera części organiczne i zmienia objętość pod wpływem wilgoci. Nie powinna pozostawać pod konstrukcją. Humus usuwa się z całego obrysu prac, razem z korzeniami, resztkami roślin i luźnymi wypełnieniami dawnych wykopów.
Grunty piaszczyste
Piaski zwykle dobrze odprowadzają wodę, ale mogą być luźne i nierównomiernie zagęszczone. Dno koryta należy ustabilizować, wyrównać i zagęścić przy odpowiedniej wilgotności. Piaszczysty grunt nie oznacza automatycznie gotowego podłoża.
Grunty gliniaste i wysadzinowe
Glina wolno przepuszcza wodę, a jej zachowanie mocno zależy od wilgotności. Woda uwięziona pod nawierzchnią zwiększa ryzyko przemarzania, podnoszenia i późniejszego osiadania konstrukcji. W takich warunkach szczególnie ważne są spadki, odwodnienie i indywidualny dobór warstw. Czasami potrzebna jest wymiana gruntu, separacja albo drenaż.
Nasypy i grunt niejednorodny
Pozostałości po budowie, zasypane wykopy instalacyjne i przypadkowo rozplantowana ziemia mogą osiadać nierównomiernie. Szczególnej ostrożności wymagają skarpy, obszary stale wilgotne oraz miejsca po dawnych wykopach. Przy niepewnych warunkach wykonuje się odkrywki lub dodatkową ocenę podłoża.
Etap 03
Jak wytyczyć nawierzchnię i docelowe poziomy?

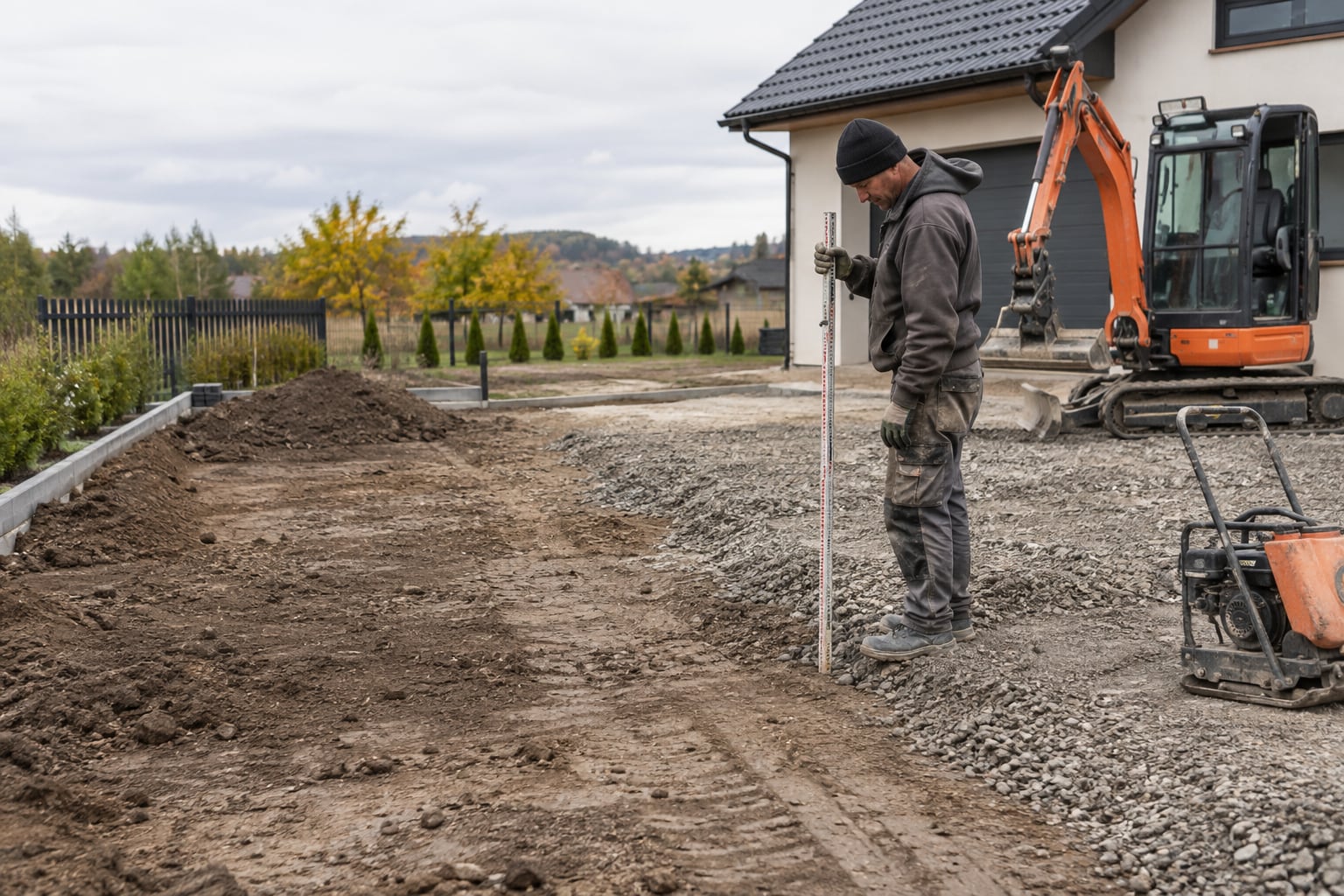

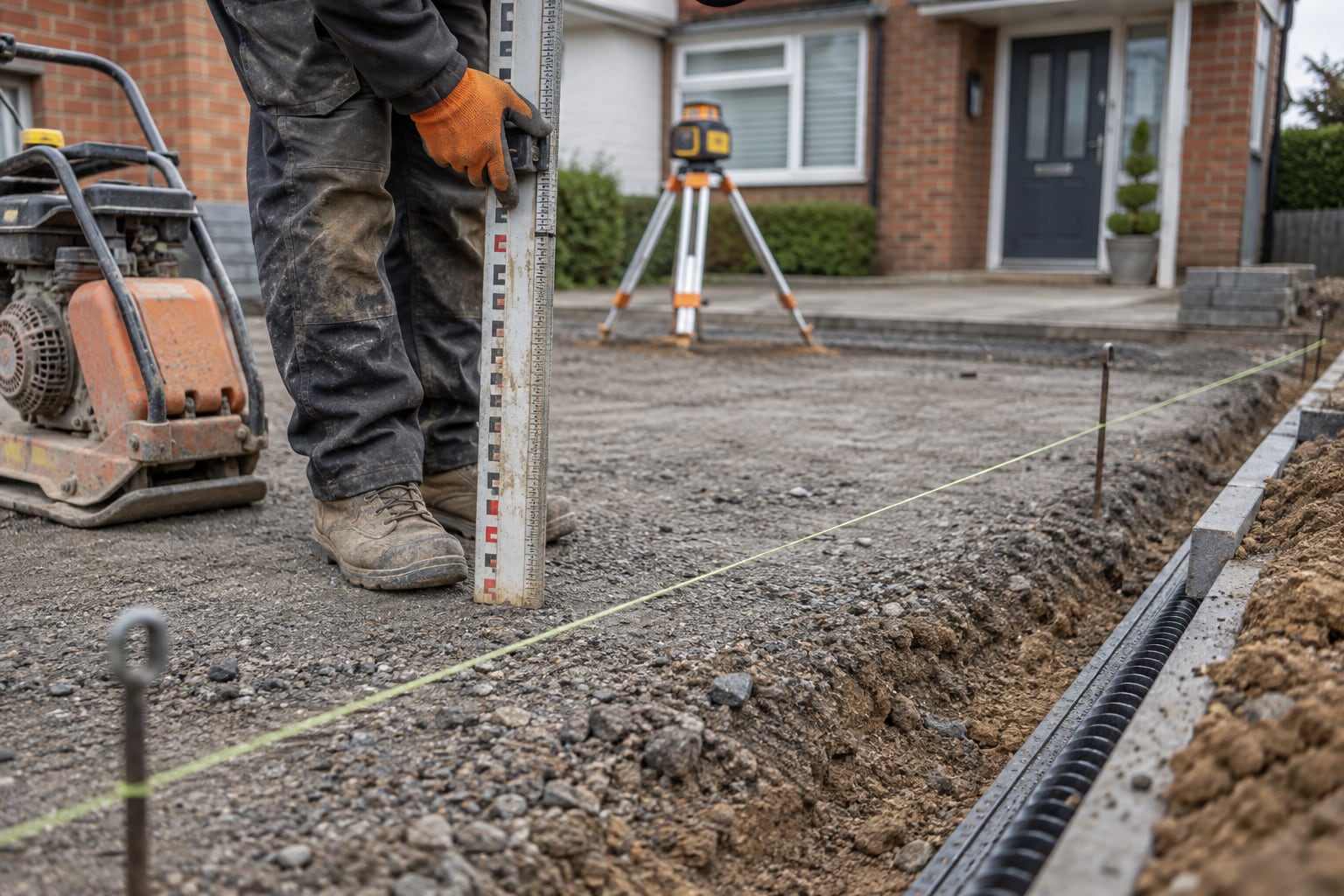

Przed korytowaniem wyznacza się obrys nawierzchni oraz jej górny poziom. Stosuje się kołki lub szpilki, linki murarskie, niwelator albo laser rotacyjny. Punktem odniesienia mogą być próg garażu, cokół budynku, istniejący chodnik, krawężnik drogi lub rzędne przyjęte w projekcie.
Trzeba uwzględnić grubość kostki lub płyt, warstwę wyrównującą, zagęszczoną podbudowę, ewentualne warstwy separacyjne, zapas na końcowe zagęszczenie oraz spadki prowadzące wodę do zaplanowanego odbiornika.
Nie kopiuj jednej głębokości z internetu. W materiałach wykonawczych spotyka się zakresy korytowania około 20–50 cm oraz podbudowy około 15–45 cm, ale są to wartości orientacyjne. Ostateczna konstrukcja zależy od gruntu, obciążenia, wody i rodzaju nawierzchni.
Sprawdzenie poziomów przy budynku
Gotowa nawierzchnia nie może blokować bramy ani przypadkowo znaleźć się powyżej elementów elewacji. Przy wejściach trzeba zachować wygodną wysokość stopni, a przy garażu wykonać przejście, które nie zatrzymuje wody przed bramą. Te zależności rozwiązuje się przed rozpoczęciem wykopu.

Etap 04
Na czym polega prawidłowe korytowanie?
Korytowanie to usunięcie ziemi z obszaru przyszłej nawierzchni do zaprojektowanej głębokości. Na większych powierzchniach pracę wykonuje się minikoparką lub koparko-ładowarką, a w pobliżu instalacji, fundamentów i elementów ogrodu często potrzebna jest praca ręczna.
Wykop powinien obejmować również przestrzeń potrzebną do zamontowania obrzeży i wykonania ich stabilnego oporu. Zbyt wąskie koryto utrudnia pracę oraz osłabia skrajne rzędy nawierzchni.
- Usuń humus i warstwy nienośne zamiast przykrywać je kruszywem.
- Kontroluj głębokość względem wyznaczonych rzędnych.
- Zachowaj projektowane spadki już na poziomie dna wykopu.
- Nie rozluźniaj niepotrzebnie stabilnego gruntu rodzimego.
- Zabezpiecz odsłonięte instalacje i przewidziane przepusty.
- Oddziel ziemię urodzajną od urobku przeznaczonego do wywozu.
Jeżeli w wykopie pojawiają się miękkie miejsca, woda albo pozostałości organiczne, nie należy zasypywać problemu „na szybko”. Najpierw trzeba ustalić przyczynę i zakres wymiany lub wzmocnienia podłoża.
Etap 05
Jak wyprofilować i zagęścić dno wykopu?
Po korytowaniu dno wykopu wyrównuje się i nadaje mu przybliżony kształt przyszłej nawierzchni. Jeżeli podjazd ma odprowadzać wodę w bok albo do odwodnienia, kierunek powinien pojawić się już w podłożu i być kontynuowany przez kolejne warstwy.
Grunt zagęszcza się urządzeniem dobranym do powierzchni i warunków. Zagęszczarka płytowa sprawdza się na mniejszych realizacjach, natomiast na większych mogą być potrzebne cięższe urządzenia. Znaczenie ma również wilgotność: zbyt suchy lub nadmiernie mokry materiał może nie osiągnąć oczekiwanego zagęszczenia.
Dlaczego zagęszcza się warstwami?
Urządzenie ma ograniczoną skuteczną głębokość oddziaływania. Jeśli gruba warstwa kruszywa zostanie wysypana jednorazowo, jej wierzch może wyglądać stabilnie, podczas gdy niższa część pozostanie luźna. Dlatego podbudowę wykonuje się etapami, a każdą warstwę rozkłada równomiernie, profiluje i zagęszcza.
Nie należy oceniać zagęszczenia tylko po wyglądzie. W realizacjach wymagających potwierdzenia parametrów stosuje się odpowiednie badania nośności lub zagęszczenia. Więcej o następnych warstwach opisuje poradnik jak powstaje prawidłowa podbudowa.

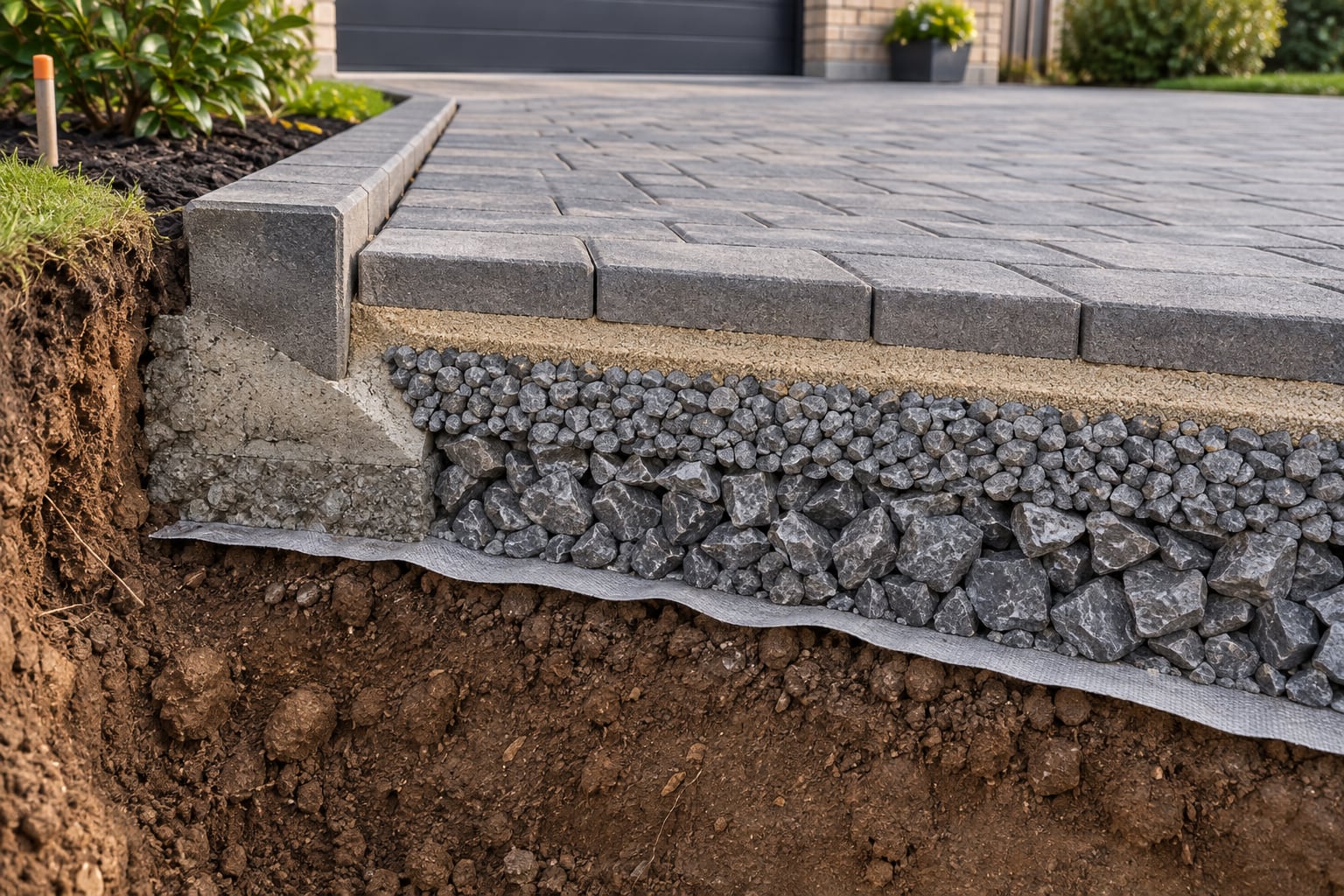

Separacja warstw
Kiedy pod kostką stosuje się geowłókninę?
Geowłóknina nie jest uniwersalnym lekarstwem na każdy grunt. Jej zadaniem może być rozdzielenie podłoża od kruszywa, ograniczenie mieszania się warstw oraz wspomaganie filtracji. Przydatność zależy od gruntu, konstrukcji nawierzchni i warunków wodnych.
Najczęściej rozważa się ją przy gruntach słabonośnych i drobnoziarnistych, glinach, niejednorodnym podłożu po wcześniejszych wykopach oraz tam, gdzie potrzebna jest separacja warstw o wyraźnie różnej granulacji. Sama cienka włóknina nie zastąpi wymiany nienośnego gruntu, odwodnienia ani prawidłowego zagęszczenia.

Etap 06
Jak zaplanować spadki i odwodnienie?
Woda musi mieć zaplanowaną drogę odpływu. Nie można zakładać, że sama znajdzie ujście, szczególnie na glinie, przy wysokich obrzeżach albo pomiędzy budynkiem i bramą. Spadek określa się razem z odbiornikiem: terenem przepuszczalnym, odwodnieniem liniowym, systemem rozsączającym lub innym prawidłowym rozwiązaniem.
Materiały wykonawcze producentów wskazują najczęściej zakres około 0,5–3% dla spadków podłużnych i poprzecznych, zależnie od projektu odwodnienia. Wartość dobiera się do długości odcinka, równości materiału, terenu i miejsca odprowadzenia. Spadek powinien być konsekwentnie utrzymany na dnie wykopu, podbudowie, podsypce i gotowej nawierzchni.
Wjazd do garażu, styk z bramą i drogą, studzienki, murki oraz miejsca przy elewacji.
Sam spadek nie wystarczy, jeśli prowadzi wodę do zamkniętej rabaty, fundamentu lub na sąsiednią posesję.
W zależności od miejsca potrzebne może być odwodnienie nawierzchni albo wykonanie drenażu. Rozwiązanie dobiera się do warunków, a nie tylko do powierzchni kostki.
Plan wykonawczy
Przygotowanie terenu — kolejność prac
Rozpoznanie
Ustal funkcję nawierzchni, rodzaj gruntu, warunki wodne i przebieg instalacji.
Wytyczenie
Wyznacz obrys, docelowe poziomy i kierunki spadków względem domu oraz bramy.
Korytowanie
Usuń humus i warstwy nienośne do głębokości wynikającej z konstrukcji.
Profilowanie
Nadaj podłożu kształt i spadek prowadzący wodę do zaplanowanego odbiornika.
Zagęszczenie
Zagęść grunt i każdą kolejną warstwę przy właściwej wilgotności materiału.
Odwodnienie
Wykonaj przewidziany drenaż, korytka lub przygotowanie pod rozsączanie.
Obramowanie
Osadź obrzeża lub krawężniki, zapewniając stabilny opór boczny.
Kontrola
Sprawdź rzędne, spadki i miejsce na podsypkę oraz kostkę przed dalszymi pracami.
Na co uważać
Najczęstsze błędy podczas przygotowania pod kostkę
Pozostawienie humusu
Warstwa organiczna pracuje pod wpływem wilgoci i rozkładu. Skutkiem mogą być lokalne zapadnięcia.
Głębokość „na oko”
Pod koniec prac brakuje miejsca na podbudowę albo kostka wypada za wysoko przy garażu i bramie.
Brak odbiornika wody
Spadek prowadzący do fundamentu, zamkniętej rabaty lub sąsiedniej posesji nie rozwiązuje odwodnienia.
Jedna gruba warstwa
Zagęszczony wierzch może ukrywać luźne kruszywo niżej, które później osiądzie w torach jazdy.
Naprawianie podsypką
Podsypka wyrównuje niewielkie różnice. Nie zastępuje prawidłowo wyprofilowanej podbudowy.
Pominięcie instalacji
Brak przepustu pod przewody może wymusić rozebranie świeżo wykonanej nawierzchni.
Więcej problemów wykonawczych omawiamy w artykule 5 błędów przy układaniu kostki brukowej.
Przed oględzinami
Co przygotować przed rozmową z wykonawcą?
Do wstępnej oceny przydadzą się adres inwestycji, orientacyjna powierzchnia, zdjęcia terenu z kilku stron, sposób użytkowania nawierzchni, dostępny rzut działki, lokalizacja odpływów i instalacji oraz informacja o możliwości dojazdu sprzętu.
Jeśli część danych jest nieznana, można ustalić je podczas oględzin. Ważne, aby nie zamawiać całej ilości kostki przed sprawdzeniem zakresu, poziomów i docinek. Grupy produktów możesz wcześniej przejrzeć na stronie materiałów brukarskich, a dobór nawierzchni pod ruch samochodowy opisujemy w poradniku jaka kostka brukowa sprawdzi się na podjeździe.
FAQ
Pytania o przygotowanie terenu pod kostkę
Jak głęboko trzeba wykopać ziemię pod kostkę brukową?
Głębokość wynika z sumy warstw konstrukcyjnych oraz warunków gruntu. W materiałach wykonawczych spotyka się zakres około 20–50 cm, ale alejka na nośnym podłożu i podjazd na glinie wymagają innych rozwiązań. Trzeba uwzględnić grubość kostki, podsypki, zagęszczonej podbudowy i ewentualnej wymiany gruntu. Najpierw wyznacza się docelowy poziom nawierzchni, a dopiero od niego odmierza potrzebną głębokość koryta.
Czy zawsze trzeba usuwać humus?
Tak. Warstwy organiczne i ziemia urodzajna nie powinny pozostawać pod konstrukcją nawierzchni. Ich miąższość może być różna, dlatego nie usuwa się automatycznie tej samej liczby centymetrów na każdej działce — korytowanie prowadzi się do stabilnego podłoża przyjętego w rozwiązaniu konstrukcyjnym.
Czy geowłóknina jest konieczna pod każdą kostkę?
Nie. Może pełnić funkcję separacyjną lub filtracyjną, lecz jej zastosowanie zależy od rodzaju gruntu i projektu warstw. Nie zastępuje stabilnego podłoża, podbudowy ani sprawnego odwodnienia.
Czy można wykorzystać istniejącą podbudowę?
Tylko po potwierdzeniu jej grubości, nośności, stabilności i prawidłowego odwodnienia. Sam fakt, że stary tłuczeń leży od lat, nie wystarcza. Często potrzebne są odkrywki pozwalające ocenić rzeczywisty układ warstw. Jeżeli materiał jest zamulony, wymieszany z gruntem albo ma lokalne zapadliska, pozostawienie go może przenieść istniejący problem na nową nawierzchnię.
Jaki spadek wykonać pod kostką?
Spadek dobiera się do miejsca i sposobu odwodnienia. W materiałach branżowych spotyka się wartości około 0,5–3%, jednak nie należy wybierać ich bez ustalenia kierunku oraz odbiornika wody. Ważne jest zachowanie ciągłości spadku przez wszystkie warstwy.
Dlaczego woda stoi w wykopie po deszczu?
Najczęściej oznacza to słabo przepuszczalny grunt, brak odpływu albo powstanie zamkniętej niecki podczas korytowania. Nie powinno się przykrywać stojącej wody kruszywem i liczyć, że problem zniknie, bo wilgoć może pozostać w konstrukcji. Najpierw trzeba ustalić kierunek odpływu i sprawdzić, czy potrzebne jest profilowanie, drenaż, wymiana gruntu lub inny sposób odbioru wody.
Co zrobić z terenem nad świeżo zasypaną instalacją?
Wykopy po przyłączach i przewodach są częstym miejscem późniejszych zapadnięć, ponieważ zasypka bywa zagęszczona tylko przy powierzchni. Materiał należy układać i zagęszczać etapami, z uwzględnieniem bezpieczeństwa samej instalacji. Jeśli nie wiadomo, jak wykonano zasypkę, warto zrobić odkrywkę lub badanie i nie zakładać, że kilka miesięcy samoistnego osiadania zawsze rozwiązuje problem.
Czy można przygotować teren jesienią, a kostkę ułożyć wiosną?
Tak, ale odsłonięte warstwy trzeba zabezpieczyć przed rozmyciem, zamuleniem i przemarzaniem. Nie należy zostawiać koryta jako niecki zbierającej wodę przez całą zimę. Przed wznowieniem prac trzeba ponownie sprawdzić rzędne, wilgotność, nośność i zagęszczenie, a rozluźnione lub zanieczyszczone fragmenty poprawić.
Najważniejszy wniosek
Dobre przygotowanie podłoża ogranicza późniejsze naprawy
Trwała nawierzchnia nie zaczyna się od wyboru koloru kostki, lecz od rozpoznania gruntu i poprawnego przygotowania warstw. Dokładne poziomy, usunięcie słabonośnego materiału, zagęszczanie etapami oraz zaplanowanie wody są ważniejsze niż kosmetyczne poprawki po ułożeniu bruku.
